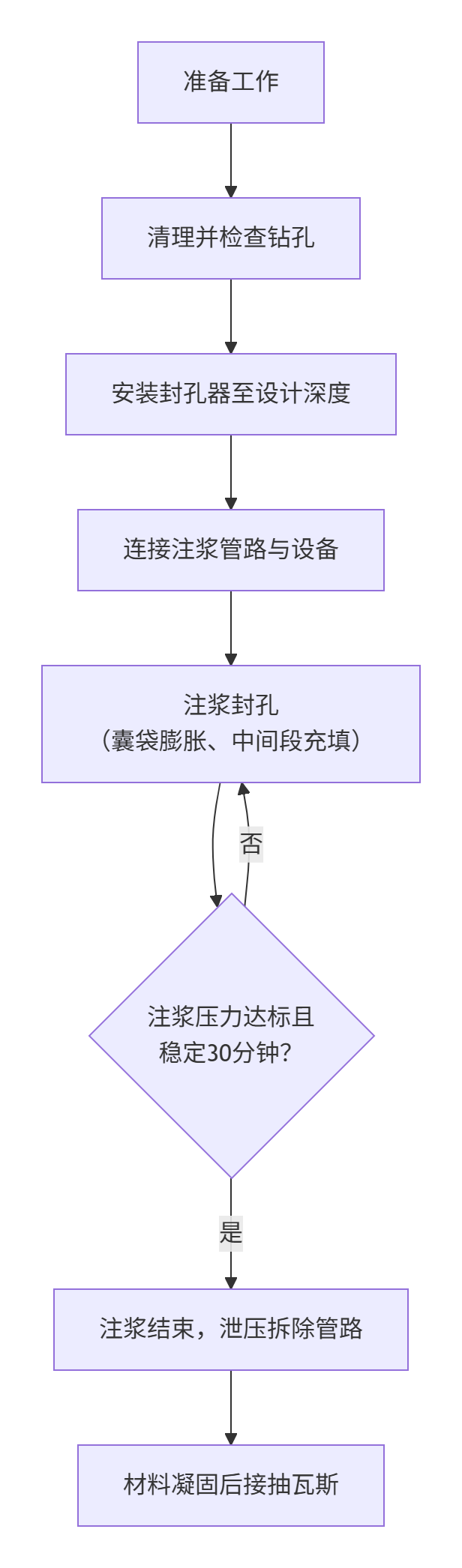

15514513777兩堵一注封孔器是煤礦瓦斯抽采鉆孔的關鍵設備,它能通過帶壓注漿有效密封鉆孔,顯著提升瓦斯抽采效果。下面是整個操作流程。

下面是關鍵步驟和注意事項:
準備工作
根據礦井作業規程準備齊全所需設備和材料,主要包括封孔器、注漿泵、攪拌桶、注漿管、抽采管以及封孔材料(如水泥、高分子發泡材料等)。檢查封孔器的囊袋、單向閥、爆破閥等關鍵部件是否完好無損 。確保注漿泵的壓力表工作正常,管路連接件配套且可靠。
清理鉆孔
鉆孔成孔后,使用壓風或其他清理工具將孔內的煤(巖)屑清理干凈,并檢查鉆孔是否完整,避免出現變形或塌孔的情況,以保證封孔器能順利安裝到位 。
安裝封孔器
將綁扎好的封孔器與抽采管(通常配有護孔套管)一同平穩地送入鉆孔內的設計深度。封孔器的注漿管和抽采管應外露約0.2-0.3米,以便后續連接注漿泵和抽采系統 。務必確保封孔器深度準確,這是保證封孔段位于完整煤巖層的關鍵。
連接注漿管路
將封孔器的注漿管與注漿泵可靠連接。連接前確認注漿泵的吸漿口裝有過濾裝置,以防止雜質堵塞管路。管路應避免扭曲、打折,各連接部位必須緊固 。
注漿封孔
啟動注漿:開啟注漿泵,將預先攪拌好的漿液注入管路。漿液會首先充滿封孔器兩端的囊袋,使其膨脹并與鉆孔壁緊密貼合,實現“兩堵” 。
帶壓注漿:囊袋封堵后,隨著注漿壓力持續升高(通常達到約1.0MPa時),中間的爆破閥會開啟,漿液開始注入兩個囊袋之間的鉆孔段及周圍的裂隙中,完成“一注” 。注漿終壓力應不低于1.2MPa,并維持一段時間(如30分鐘內壓力下降不超過0.5MPa),以確保漿液充分滲透和密封 。
注漿結束與后續工作
達到注漿終壓力并穩定后,先停止注漿泵,然后對管路進行泄壓,最后拆除注漿管。注漿結束后,需等待封孔材料充分凝固(通常約24小時 ),方可連接瓦斯抽采管路進行抽采。
嚴禁帶壓操作:在送插或回收封孔器前,必須確保注漿系統已經完全泄壓,嚴禁帶壓操作,以防管路脫開或部件彈出傷人 。
保持安全距離:注漿作業時,封孔器正前方嚴禁站人。操作人員不得正對孔口或閥門泄壓方向,無關人員應遠離作業點5米以外 。
監測瓦斯濃度:作業地點下風側應安設甲烷傳感器。當瓦斯濃度達到1.5%時,必須立即停止作業,切斷電源,撤出人員 。
設備維護與檢查:處理注漿泵或管路故障前,必須先停泵并徹底泄壓。定期檢查封孔器囊袋是否破損,卡瓦等機構是否靈活可靠 。
參數項目 | 一般要求/范圍 | 參考來源 |
|---|---|---|
工作壓力 | 1 ~ 2 MPa (可根據需求加工) | |
封孔深度 | 穿層鉆孔不宜低于7m,順層鉆孔不宜低于9m | |
封孔長度 | 穿層鉆孔不宜低于6m,順層鉆孔不宜低于8m | |
注漿終壓力 | ≥ 1.2 MPa | |
適用孔徑 | 65 ~ 150 mm (常見范圍,可按需加工) |
這種封孔工藝的主要優勢在于通過壓力注漿,使漿液能夠滲透到鉆孔周圍的裂隙中,固化后形成高應力區,從而顯著減少漏氣通道。現場應用表明,它能使順層鉆孔的瓦斯抽采濃度提升約25%,穿層鉆孔提升約10% 。
在實際操作中,請特別注意注漿壓力的控制。壓力過低會導致漿液無法有效滲透;壓力過高則可能沖毀封堵段,務必參照設備說明和礦井規程進行操作 。
